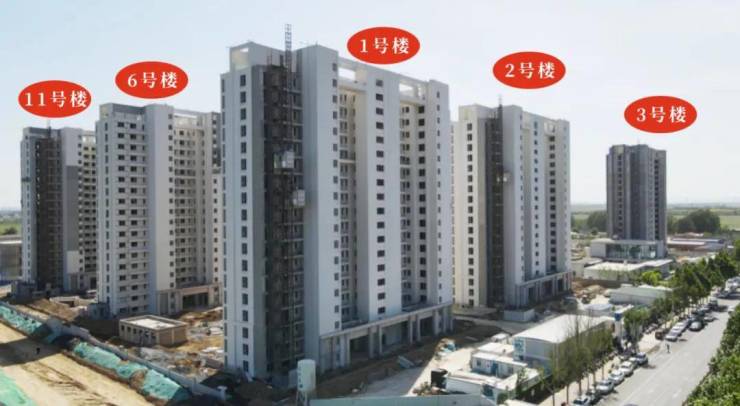

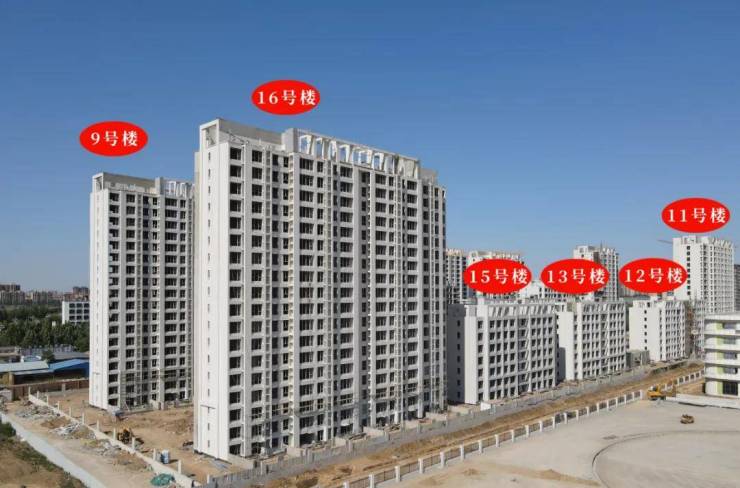

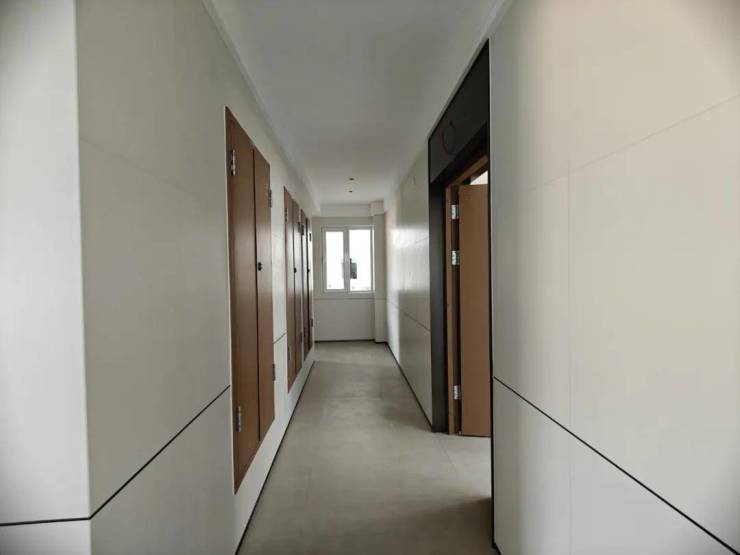

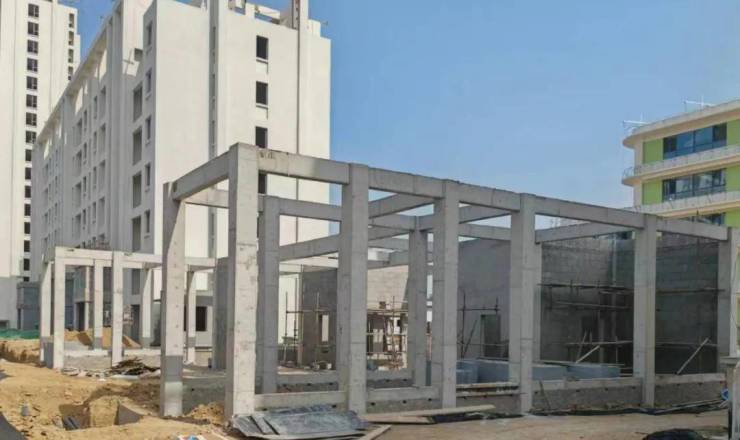

01主体
1号楼:户内面层石膏完成,外墙腻子完成90%,外墙水包砂开始施工;

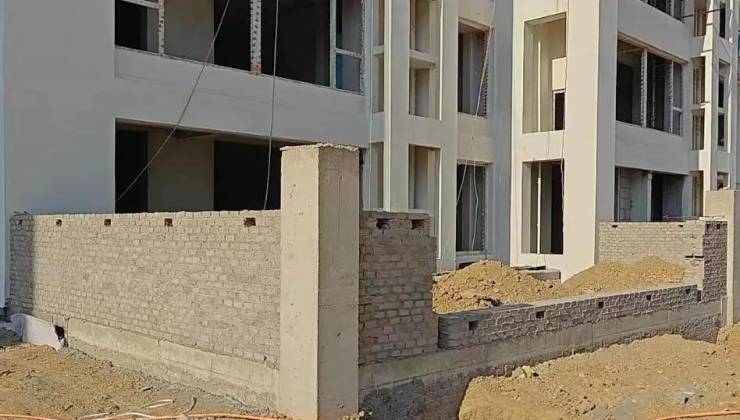

2号楼:户内面层石膏完成,外墙腻子完成90%,小院围墙主体砌筑完成;
3号楼:内外墙ALC板安装完成,屋面防水保护层完成,窗框安装完成40%,外墙保温找平完成10%,小院围墙主体砌筑完成;
5号楼:二次结构主体验收完成,屋面防水闭水试验完成,窗框安装完成60%;
6号楼:户内面层石膏完成,外墙腻子完成90%,外墙水包砂开始施工;
7号楼:户内面层石膏完成,外墙腻子完成90%,外墙水包砂开始施工;

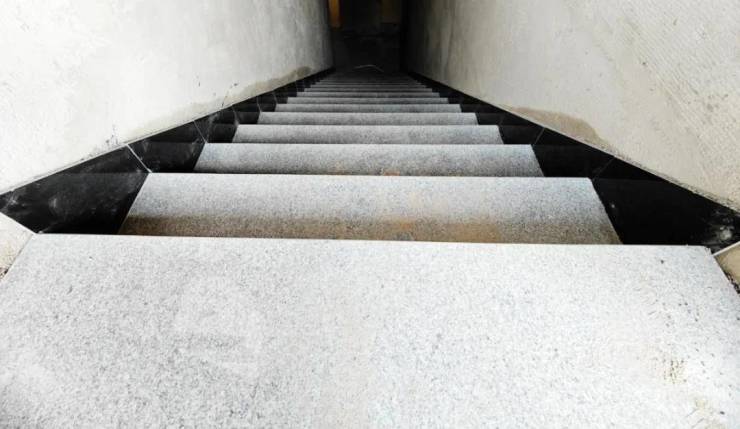

8号楼:户内面层石膏完成,楼梯间踏步石材完成70%,外墙腻子完成90%;
9号楼:户内面层石膏完成,外墙腻子完成95%,公区精装标准层吊顶及腻子完成,标准层地砖完成,标准层墙砖完成60%;
10号楼:二次结构主体验收完成,屋面防水保护层完成,窗框安装完成,外墙保温找平开始基层处理;
11号楼:户内面层石膏完成,外墙腻子完成90%,外墙水包砂开始施工;

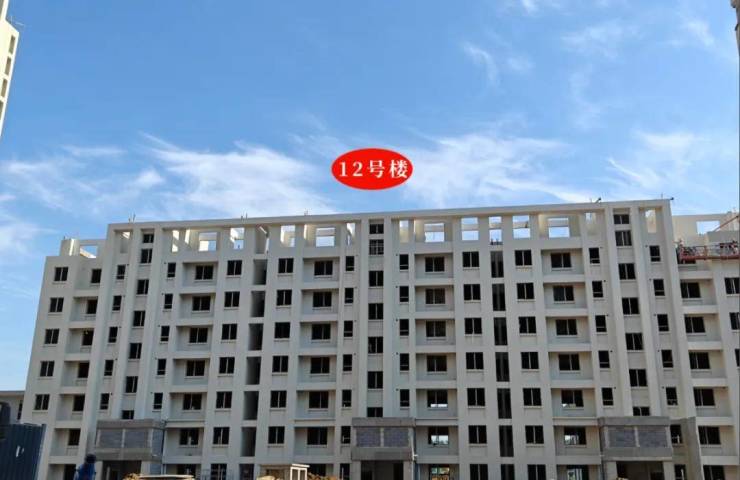

12号楼:面层石膏完成50%,地暖保护层浇筑完成;外墙腻子完成90%,公区精装电梯包口完成,标准层吊顶龙骨完成80%;
13号楼:户内面层石膏完成,楼梯间踏步石材完成20%,外墙腻子完成;

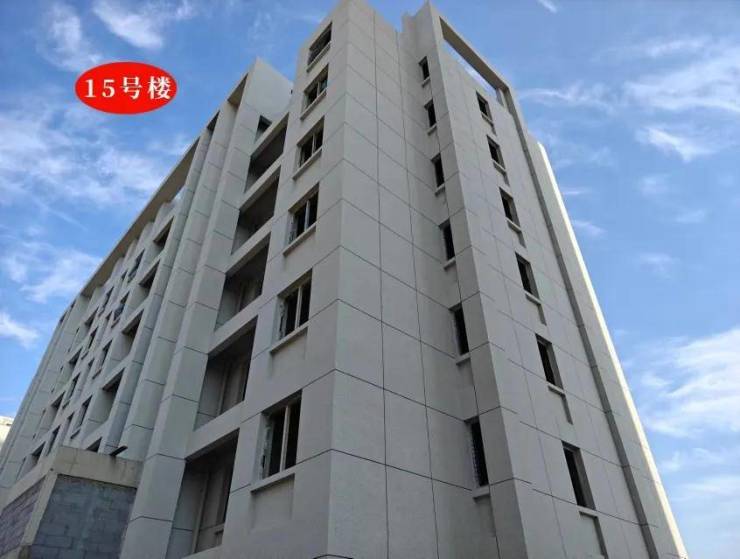

15号楼:户内面层石膏完成,楼梯间踏步石材完成20%,外墙水包砂完成;
16号楼:户内面层石膏完成,外墙腻子完成95%,地砖完成30%左右,公区精装标准层吊顶及腻子完成,标准层地砖完成60%,标准层墙砖完成20%;
02外线、电气、人防、车库、给排水……
主楼给排水:1号、2号楼给排水完成100%;3号楼排水完成40%;8号、13号、15号楼给排水完成100%,6号、7号、11号楼给排水完成100%,10号楼给排水完成40%,12号楼给排水完成80%,9号、16号楼给排水完成100%;
小区围墙主体完成80%,
南大门二次结构砌筑完成;
雨污系统1号、2号、5号、6号、7号、10号、11号、12号楼施工完成95%;化粪池安装完成;供水系统、消防水系统完成60%,燃气系统未施工。
3号、8号、9号、10号、13号、15号、16号楼雨污水管道施工完成95%,化粪池安装完成;供水系统、消防水系统完成65%;

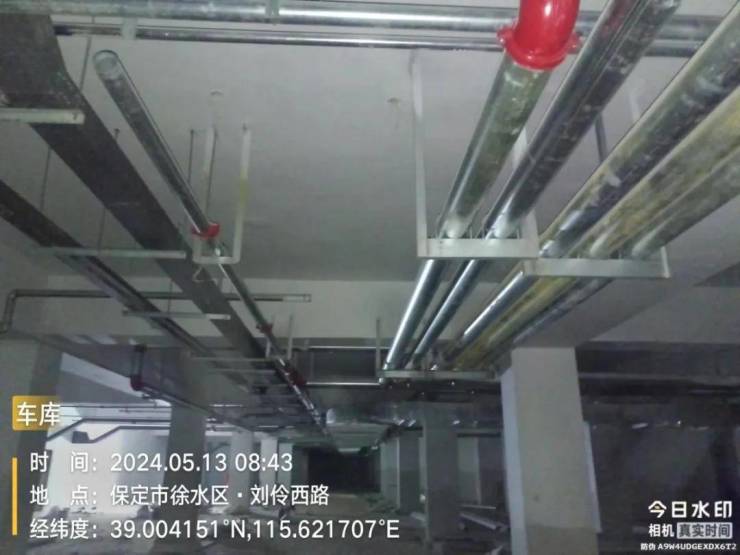

车库给水系统完成80%;消防水系统完成80%;消防排烟补风系统完成80%;车库人防工程完成95%。
