近期工程进度

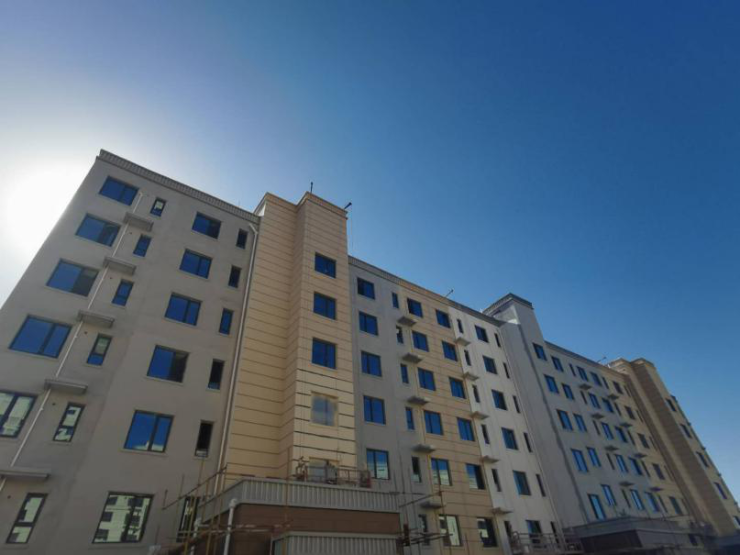

1#楼进度:总包内装修施工完成,外窗框安装完成,外墙保温正在施工。
2#楼进度:室内装修瓷砖铺贴、墙面涂饰完成,厨卫、橱柜准备进场,入户门安装完成,外窗施工完成,外墙施工完成,太阳能安装完成50%,公共区域装修完成。
3#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业50%,外窗施工完成,外墙施工完成,太阳能安装完成,公共区域装修完成。
5#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业40%,外窗施工完成,外墙施工完成,公共区域装修完成。
6#楼进度:室内装修瓷砖铺贴、墙面涂饰施工完成,厨卫、橱柜安装中,入户门安装完成,外窗、外墙施工完成,公共区域装修完成。
7号楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业70%,外窗施工完成,入户门进场安装,外墙施工完成,太阳能安装完成,公共区域装修完成。

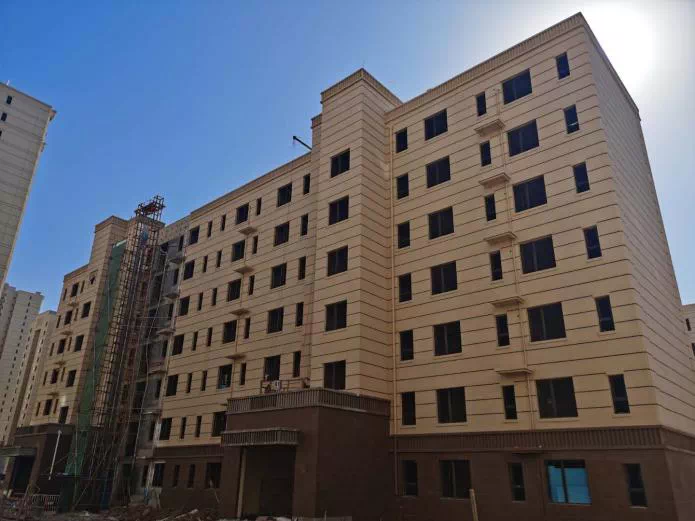

8#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业中,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修施工完成50%。
9#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业中,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修施工完成50%。
10#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业50%,外窗施工完成,入户门进场安装,外墙施工完成,公共区域装修完成。
11#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业50%,外窗施工完成,入户门进场安装,外墙施工完成,公共区域装修完成。
12#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业50%,外窗施工完成,入户门进场安装,外墙施工完成,公共区域装修完成。
15#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业90%,厨卫、橱柜进场安装,外窗施工完成,入户门进场安装完成,外墙施工完成,公共区域装修完成。
16#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业90%,厨卫、橱柜进场安装,外窗施工完成,入户门进场安装完成,外墙施工完成,公共区域装修完成。
17#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业50%,外窗施工完成,入户门进场安装,外墙施工完成,公共区域装修完成。
19#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业中,外窗施工完成,入户门进场安装,外墙施工完成,公共区域装修完成30%。
20#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业中,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修完成30%。
21#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业中,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修完成30%。
22#楼进度:吊顶、穿线施工完成60%,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修完成50%。
23#楼进度:地暖完成,室内抹灰完成,外窗施工完成,入户门进场安装,外墙施工完成。
25#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业70%,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修完成40%。
26#楼进度:室内装修瓷砖铺贴、墙面涂饰施工作业70%,外窗施工完成,入户门进场安装,外墙施工完成90%,公共区域装修完成90%。
